30 年老屋浴室翻修 5 大重點|管線、防水、結構、預算、選材一次搞懂

30 年老屋浴室翻修 5 大重點|管線、防水、結構、預算、選材一次搞懂

30 年老屋浴室翻修不能照新屋的方式做。鋀鎖鐵管 vs PVC 排水管要全換、磚牆 vs RC 牆強化方式不同、預算一定要留 20% 緩衝。本文整理元心建材 5,000 戶以上工地經驗,從管線、防水、結構、預算、選材 5 個維度給你完整指引,避免拆下去才追加 5-10 萬。

重點 1:管線必換(追加 $30,000-60,000)

30 年老屋的水電管線是「定時炸彈」 — 不是現在漏,就是 1-2 年後漏。

鋀鎖鐵管的 3 個致命問題

  1. 內部銹蝕:流出紅水(鐵銹混入飲用水)
  2. 外部腐蝕:管壁變薄、隨時可能爆裂
  3. 接頭鬆動:30 年溫差膨脹收縮,接頭已鬆

換 PVC + PEX 的好處

  • PVC 50 年不銹
  • PEX 抗凍、可彎曲(少接頭 = 少漏點)
  • 接頭可重複拆裝(未來維修方便)

電線檢查 3 重點

  • 有接地嗎?(30 年前建商常省略接地)
  • 線徑夠嗎?(暖風機 / 即熱式熱水器需 2.0mm² 以上)
  • 絕緣層完好嗎?(30 年絕緣會脆化)

重點 2:防水要打到 RC 樓板

老屋防水:原防水層已經失效(30 年早就破了)→ 必須打到 RC 樓板,從零重做。

老屋防水 5 步驟

  1. 打除舊防水層(含原泥作打底層)
  2. 檢查 RC 樓板裂縫(有裂 → 結構灌注 epoxy 補強)
  3. 底塗水性 PU(滲入混凝土 5mm)
  4. 彈性泥 2 層(中間鋪不織布加強纖維)
  5. 滿水測試 24 小時 + 樓下天花板檢查

樓下溝通是關鍵

老屋翻修浴室前一週,先跟樓下鄰居打招呼:告知翻修時程、留 LINE 聯絡方式、完工後做樓下天花板檢查、書面確認翻修前狀況(避免後續歸責糾紛)。

重點 3:結構補強要不要做?5 個警訊讓你提前判斷

  1. 牆面有水平裂縫(鋼筋膨脹推擠)
  2. 磁磚膨拱面積 > 30%(黏著劑老化 + 結構變形)
  3. 樓板有龜裂滲水痕(結構裂縫導致漏水)
  4. 馬桶座底有水痕(樓板沉降)
  5. 天花板掉粉(樓上樓板鋼筋銹蝕)

重點 4:預算要留 20% 緩衝、不是 10%

新屋翻修預算拓 10% 緩衝即可。老屋必須留 20%,因為:拆下去才能評估管線實際狀況(追加 $30K-60K)、鋼筋銹蝕、樓板裂縫不可預測(追加 $5K-30K)、老建材含 asbestos 處理費用(追加 $15K-30K)。

1.5 坪 30 年老屋翻修預算範本:本小計 $258,000 + 20% 緩衝 $52,000 = 總預算 $310,000(比同坪數新屋多 70-80%)。

重點 5:選材要選「容錯率高」的

  • 磁磚:選 30×60 中尺寸霧面磚,避免大尺寸(老屋地面不平,翹邊機率高)
  • 衛浴設備:避免智能馬桶(老屋電壓不穩)、選機械式 TOTO(20+ 年耐用)
  • 浴櫃:選不錄鋼(老屋潮濕高,木/發泡板 3-5 年發霉)
  • 淋浴踏板:選岩板一體式(老屋浴室小,玻璃拉門佔空間)

30 年老屋浴室翻修不能照新屋的方式做。鋀鎖鐵管 vs PVC 排水管要全換、磚牆 vs RC 牆強化方式不同、預算一定要留 20% 緩衝。本文整理元心建材 5,000 戶以上工地經驗,從管線、防水、結構、預算、選材 5 個維度給你完整指引。

30 年老公寓外觀

30 年老屋 vs 新屋翻修差在哪?

維度 新屋(< 10 年) 30 年老屋
管線 不動,省 $30,000+ 必換:鋀鎖→PVC、無接地電線→接地
防水 重做即可 打到 RC 樓板重做 + 樓下檢查
結構 不需補強 可能需要:鋼筋銹蝕、樓板裂縫
預算緩衝 10% 20%
工期 14-21 天 21-30 天
1.5 坪總預算 $150,000 $220,000-300,000

重點 1:管線必換(追加 $30,000-60,000)

30 年老屋的水電管線是「定時炸彈」 — 不是現在漏,就是 1-2 年後漏。鋀鎖鐵管內部銹蝕會流出紅水、外部腐蝕隨時可能爆裂、接頭已鬆。

換為 PVC 排水管 + PEX 給水管的好處:PVC 50 年不銹、PEX 抗凍可彎曲(少接頭=少漏點)、接頭可重複拆裝。

鋀鎖鐵管 vs PVC 對照

電線檢查 3 重點

  1. 有接地嗎?30 年前建商常省略接地,現在等同違規
  2. 線徑夠嗎?暖風機 / 即熱式熱水器需 2.0mm² 以上
  3. 絕緣層完好嗎?30 年絕緣會脆化,遇潮可能漏電
工程 1 坪追加
給水管全換(鋀鎖→PEX) $8,000-15,000
排水管全換(PVC) $5,000-12,000
電線重配(含接地) $10,000-25,000
暖風機独立電源 $5,000-10,000

重點 2:防水要打到 RC 樓板

老屋防水原層已經失效(30 年早就破了)→ 必須打到 RC 樓板、從零重做。

老屋防水 5 步驟

  1. 打除舊防水層(含原泥作打底層)
  2. 檢查 RC 樓板裂縫(有裂→結構灌注 epoxy 補強)
  3. 底塗水性 PU(滲入混凝土 5mm,延長壽命)
  4. 彈性泥 2 層(中間鋪不織布加強纖維)
  5. 滿水測試 24 小時 + 樓下天花板檢查

樓下溝通是關鍵

老屋翻修浴室前一週,先跟樓下鄰居打招呼:告知翻修時程、留 LINE 聯絡方式、完工後做樓下天花板檢查、書面確認翻修前狀況(避免後續歸責糾紛)。

重點 3:結構補強要不要做?5 個警訊判斷

  1. 牆面有水平裂縫(鋼筋膨脹推擠)
  2. 磁磚膨拱面積 > 30%(黏著劑老化 + 結構變形)
  3. 樓板有龜裂滲水痕(結構裂縫導致漏水)
  4. 馬桶座底有水痕(樓板沉降)
  5. 天花板掉粉(樓上樓板鋼筋銹蝕)
補強類型 適用 1 坪費用
鋼筋網片 + 結構灰泥 牆面表面裂縫 $5,000-12,000
切除銹筋 + 補新筋 中度鋼筋銹蝕 $10,000-25,000
樓板下方加碳纖維補強 樓板有結構裂縫 $20,000-40,000

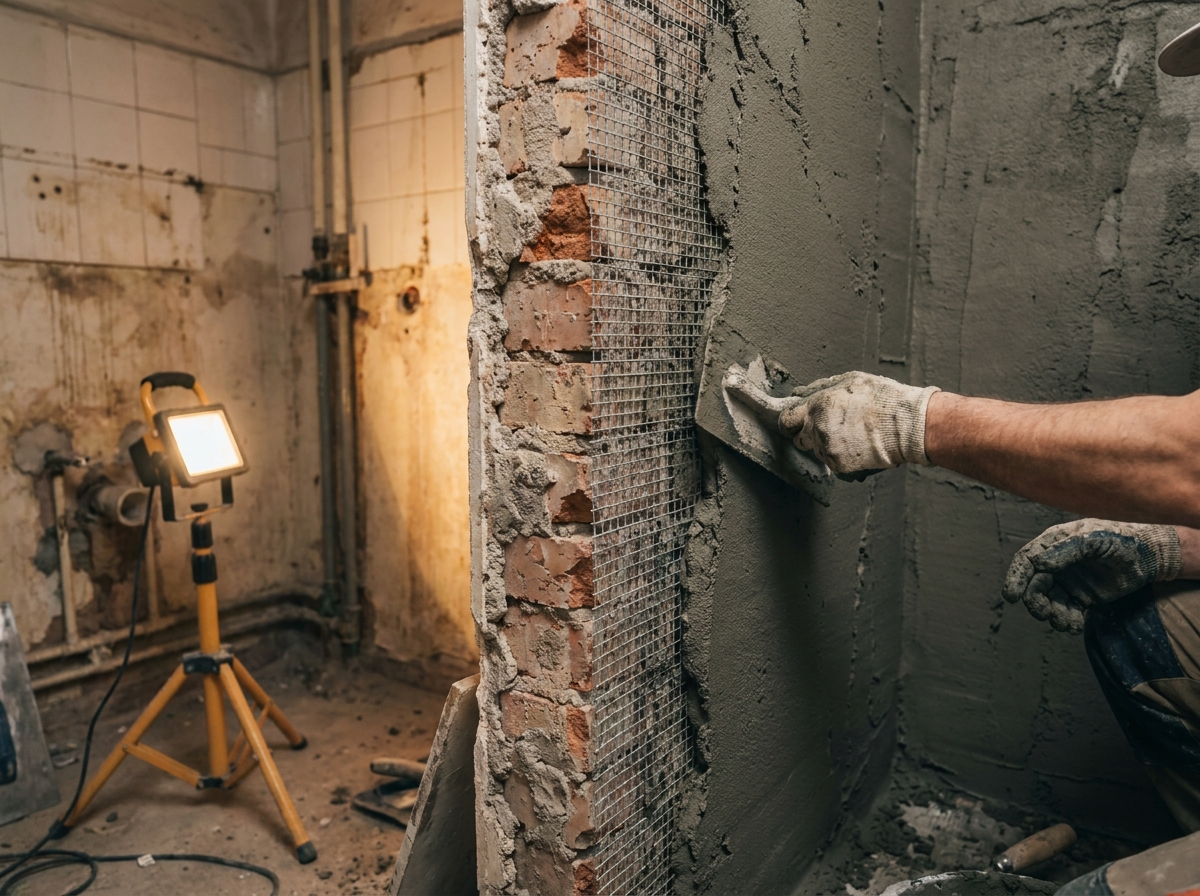

老屋結構補強進行中

重點 4:預算要留 20% 緩衝

新屋拓 10% 緩衝即可。老屋必須留 20%:拆下去才能評估管線狀況(+$30K-60K)、鋼筋銹蝕不可預測(+$5K-30K)、老建材 asbestos 處理(+$15K-30K)。

1.5 坪 30 年老屋翻修預算範本

項目 預算
拆除 + 清運(含老屋追加) $30,000
防水(打到 RC + 重做) $25,000
泥作(粗底 + 壁地磚) $35,000
水電全換(含接地) $35,000
磁磚建材(中階) $30,000
衛浴設備(中階) $40,000
玻璃拉門 / 岩板淋浴踏板 $20,000
五金 + 天花 + 排風 $15,000
統包監工 12% $28,000
小計 $258,000
20% 緩衝 $52,000
總預算 $310,000

老屋翻修 5 大重點視覺

重點 5:選材要選「容錯率高」的

  • 磁磚:選 30×60 中尺寸霧面磚(容錯高),避免大尺寸拋光磚(老屋地面不平 → 翹邊機率高)
  • 衛浴設備:避免全自動智能馬桶(老屋電壓不穩可能燒壞)、選機械式 TOTO(20+ 年耐用)
  • 浴櫃:選不錄鋼,老屋潮濕木製 / 發泡板 3-5 年發霉變形
  • 淋浴踏板:選岩板一體式,老屋浴室小,玻璃拉門佔空間

老屋浴室翻修前 vs 後

老屋翻修 4 個施工期注意事項

  1. 跟樓下鄰居打招呼:翻修前 1 週通知,完工後做樓下天花板檢查 + 拍照存證
  2. 工期建議放長:老屋預留 21-30 天,延遲住宿成本 $1,500-3,000/天
  3. 監工頻率要高:老屋每 2 天到一次,拆除日全天在場
  4. 預留 1 週驗收期:防水滿水測試 24h 、設備測試 1 週、樓下天花板觀察 1 週

延伸閱讀

30 年老屋浴室翻修一定要全拆嗎? +
不一定。如果原磁磚無膨拱、無滲水、管線狀況良好(罕見),可用覆貼工法只換表面($80,000-120,000)。但 90% 以上的 30 年老屋都建議全拆 + 換管線,避免 5 年內又出問題。
老屋翻修可以申請補助嗎? +
可以。65 歲長者或身障家庭可申無障礙設施改善補助 $10,000-30,000;30+ 年老屋每年免費老屋健檢 1 次;裝修專案信貸利率 3-6%,比一般信貸便宜。
老屋鋼筋銹蝕嚴重到底能不能住? +
要看程度。表面紅銹:可以住 + 補強。中度脫層:建議補強後再住。嚴重斷裂(樓板下陷):暫時不能住,需結構技師評估。
老屋翻修工期會延遲多久? +
平均比新屋多 50-80%:預估 14 天→實際 21-25 天;預估 21 天→實際 30-35 天。主因是拆除後追加項目評估、雨季、廢棄物清運等候。
老屋翻修完成後,浴室能用幾年? +
用對材料 + 做對工法,可用 25-30 年:防水打到 RC + 3 層彈性泥 → 25 年;管線 PVC + PEX → 50 年;鋼筋網片補強 → 30 年;中階品牌衛浴設備 → 15-20 年。
